亲爱的敏捷·翰林府业主:
家书呈递,顺问冬安!
时钟指针轮转,四季轮回更迭。走过春光、夏意、秋实、万物收藏进入冬之伊始。
每一寸光阴,伴随着建筑生长的步履,化成每一笺家音中包含深情的归家思念。我们深知您对家的每一丝细节都充满牵挂,更懂得一砖一瓦中都承载着您和我们对美好生活的憧憬,为此我们心存感恩与敬畏,严格工程标准,以细节研磨臻品,以匠心营造非凡,以品质筑梦美好家园。
家书如约而至,为您播报最新工程进度,敬请悦启!
2021年12月

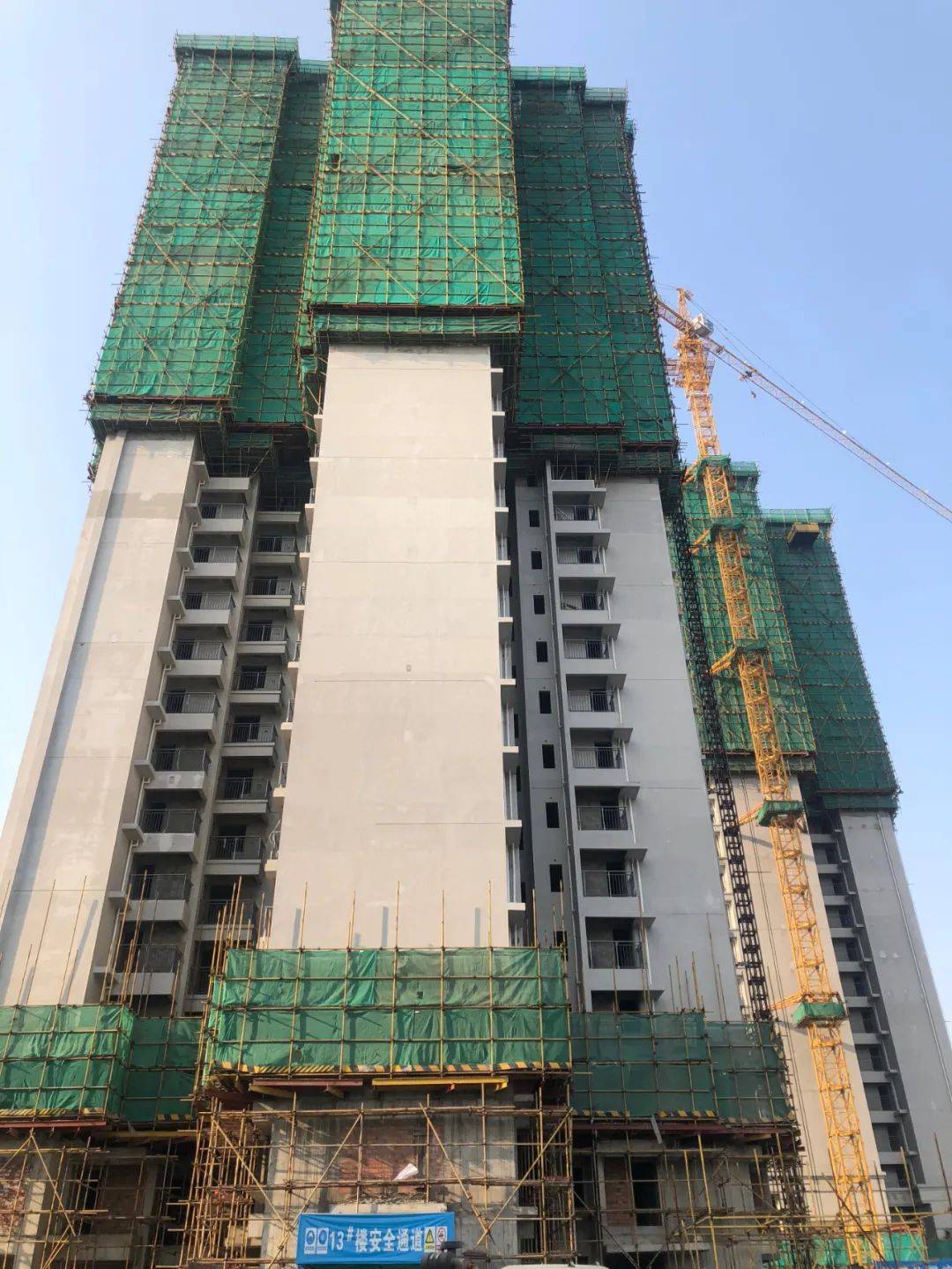

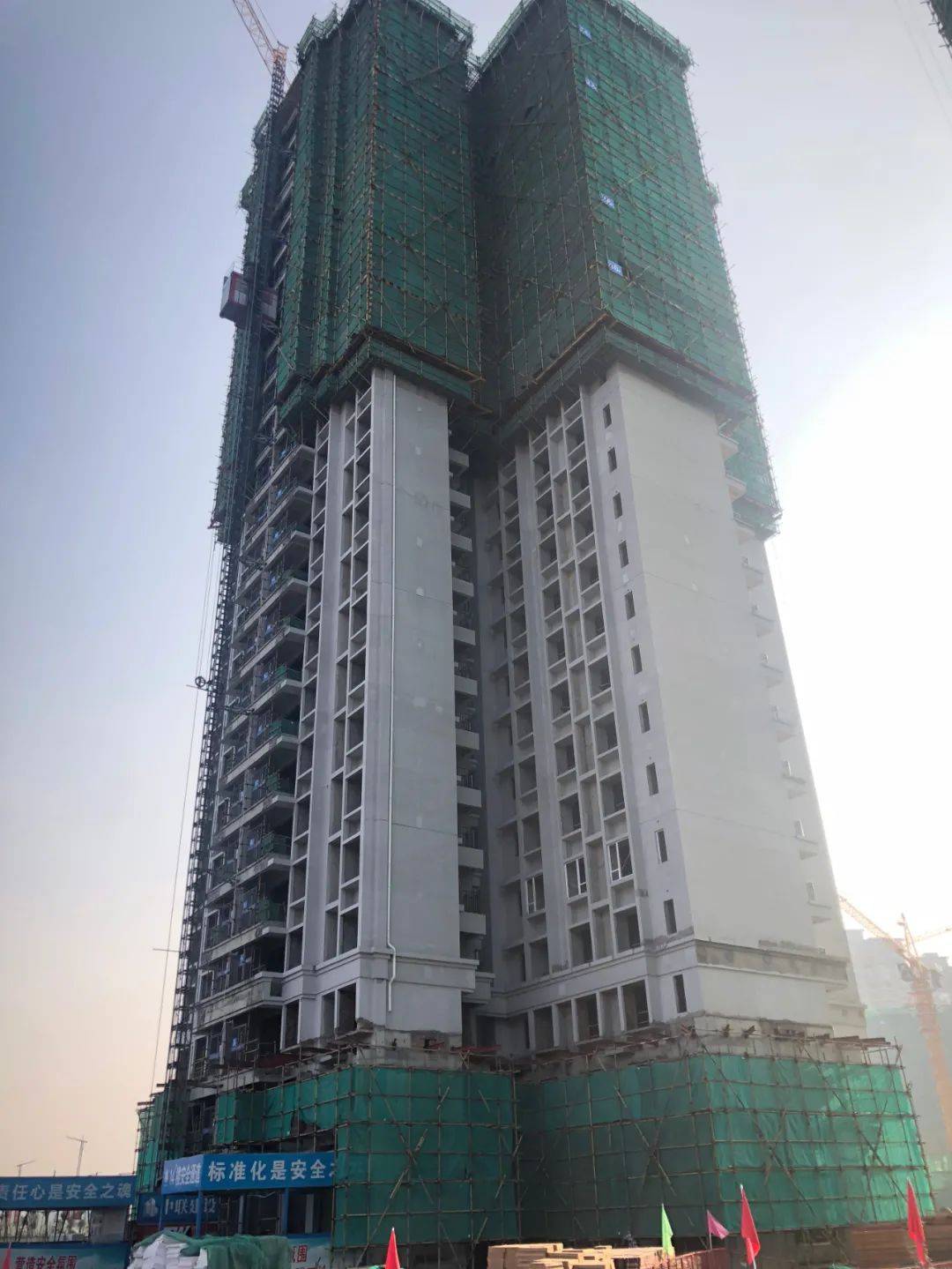

外架拆除完成,电梯安装完成,4~13、16~26层保温板罩面完成,18-26保温内抹完成,5-26层公区墙面砖粘贴完成,外墙涂料完成60%;

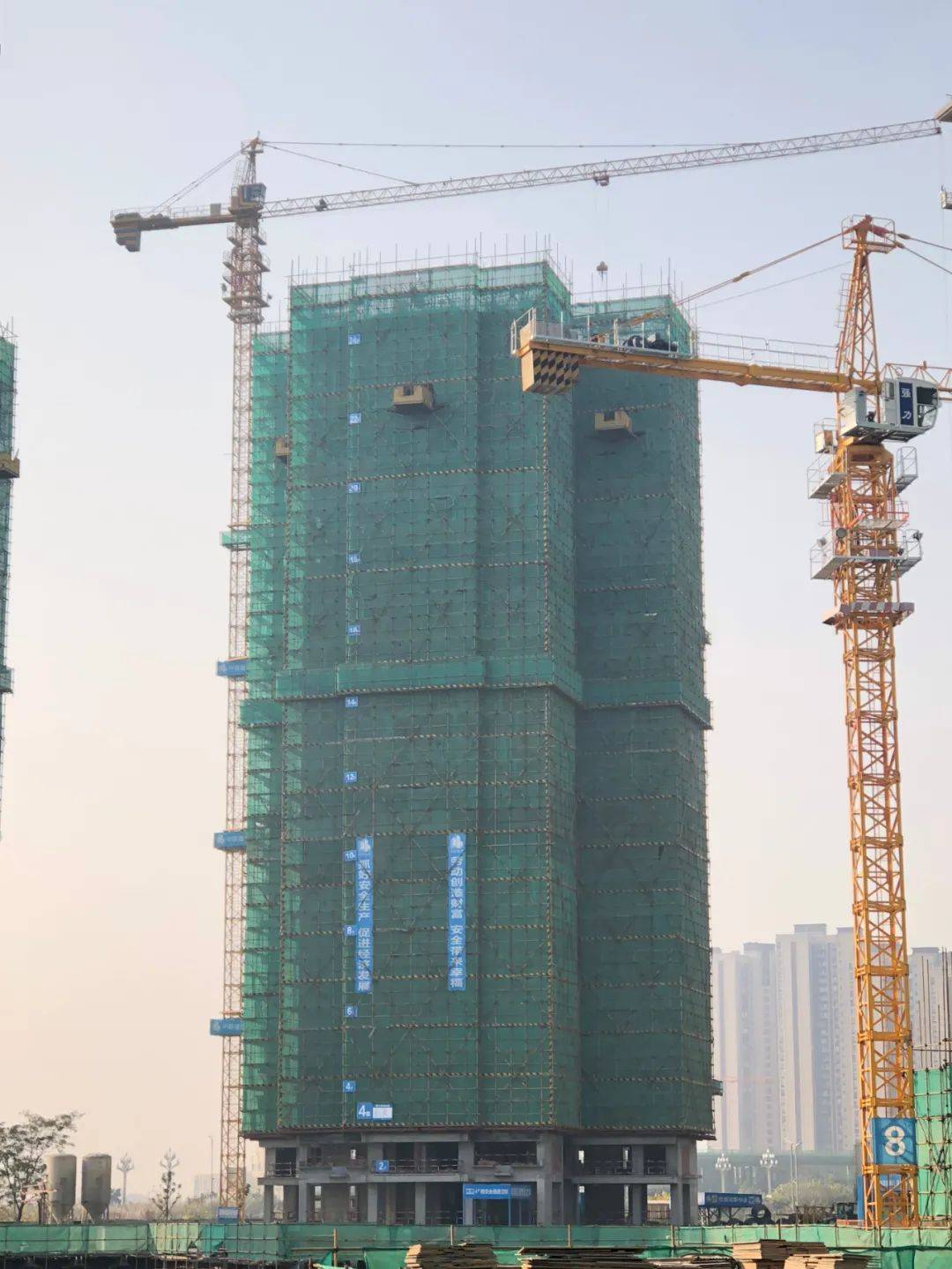

外架拆除完成,2~13、18-26层内墙保温完成,电梯安装完成,公区贴砖5~20层完成,外墙涂料完成30%;

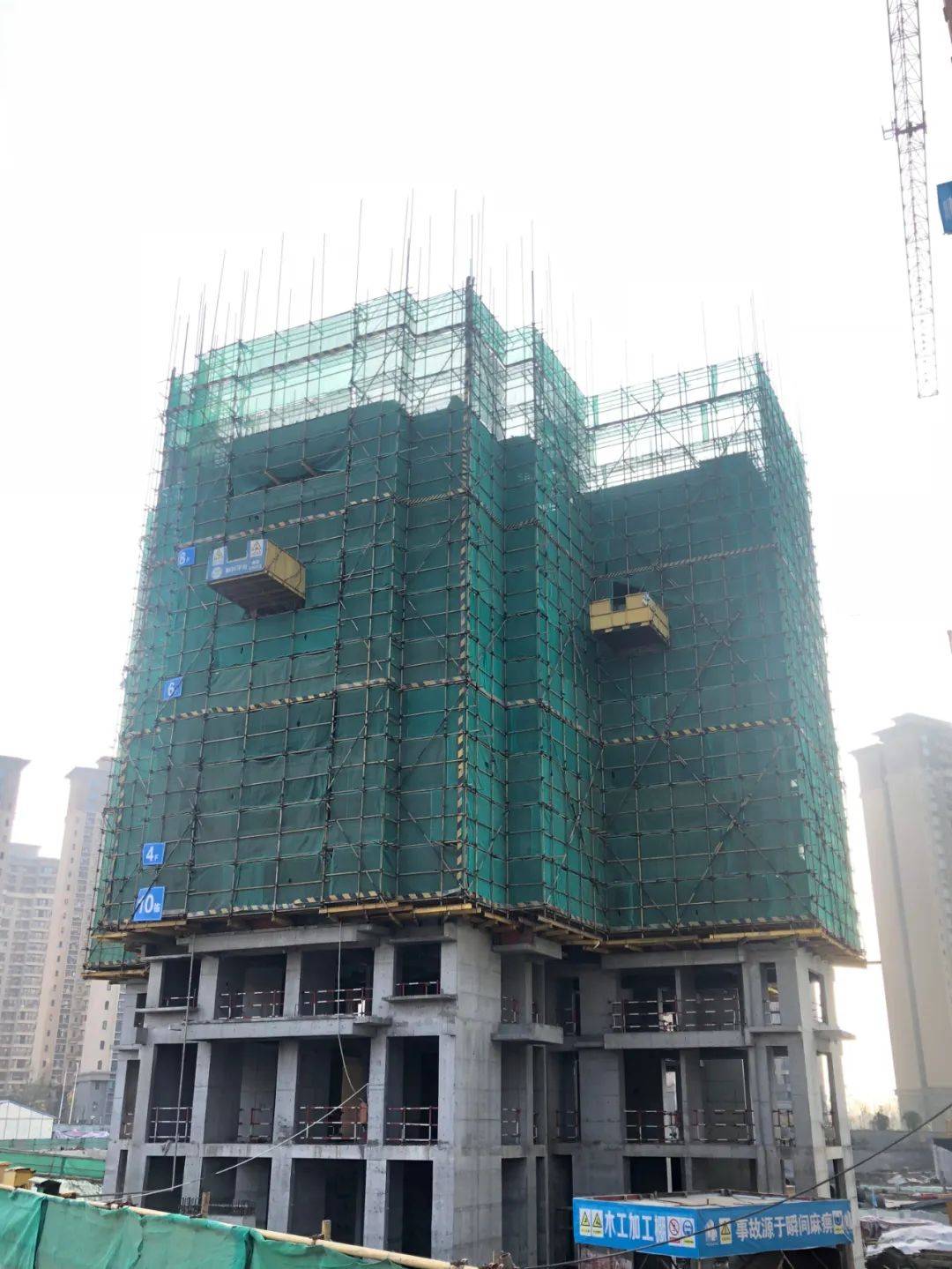

2~26层内墙保温完成,2-20层内保温抹灰完成,公区贴砖2~6层完成,外架拆除完成, 3~6层、18~26层防火门安装完成,外墙腻子完成50%;

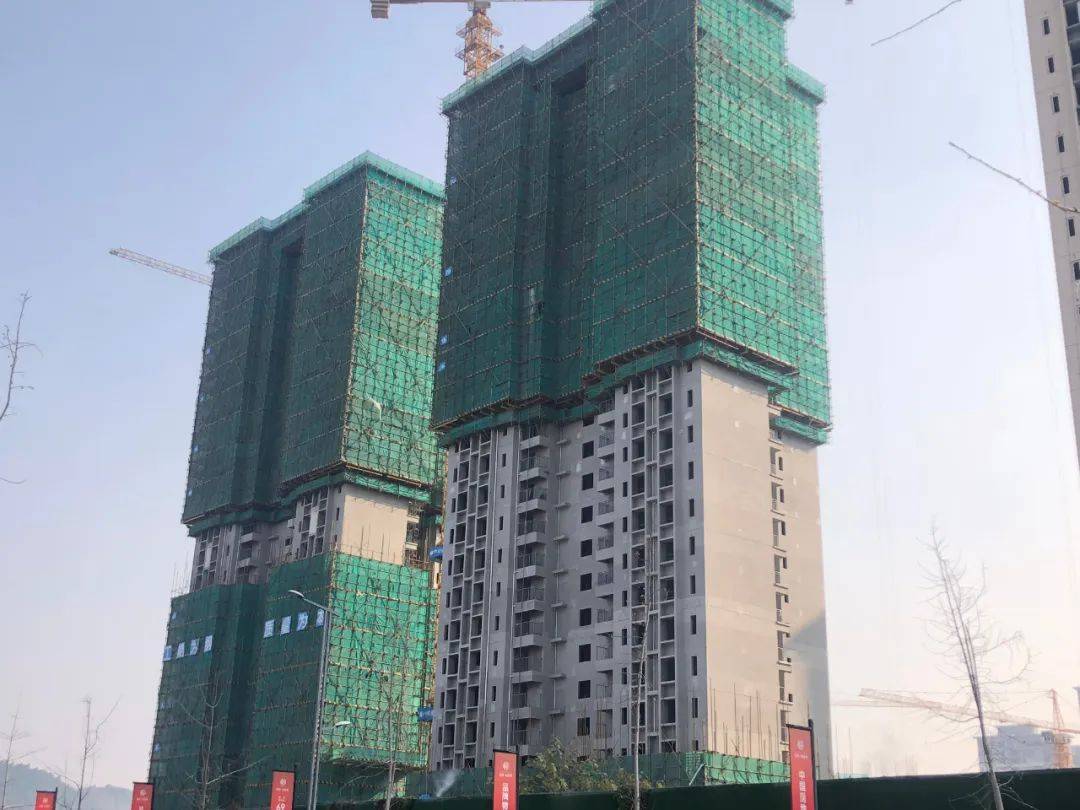

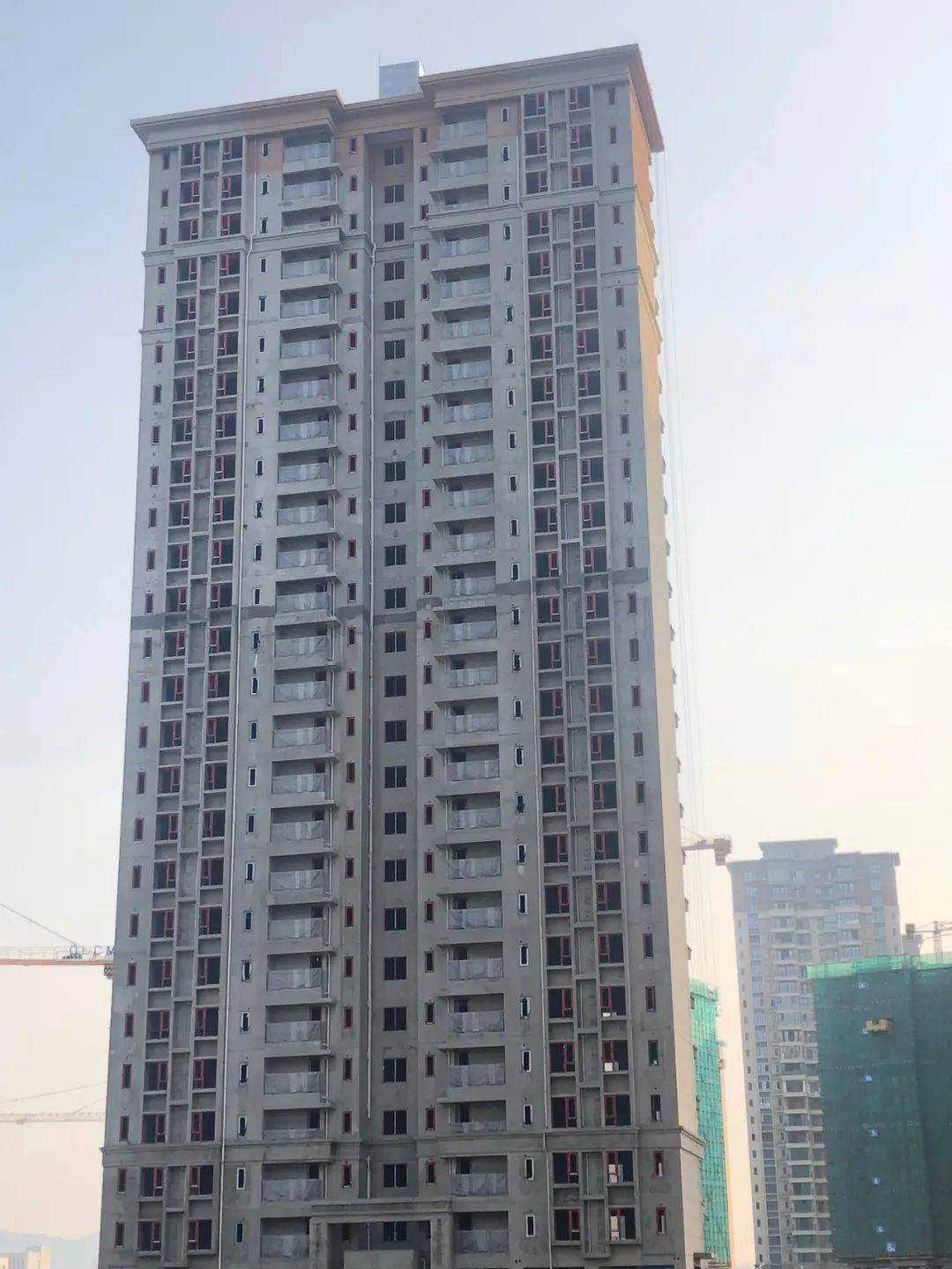

外架拆除完成,3-15层内保温完成,公区墙面砖3-26层完成,地面砖8-12层完成,1-23层给水管安装完成,外墙涂料完成60%;
砌筑完成,4~13、16~23层外墙抹灰完成,5~18层内抹灰完成,3-16层外墙抹灰完成,6~14层外架拆除完成;
砌筑完成,屋面防水完成,4-25层外墙抹灰完成,4~25层内墙抹灰完,4~24层外墙腻子完成,4~14层外架拆除;

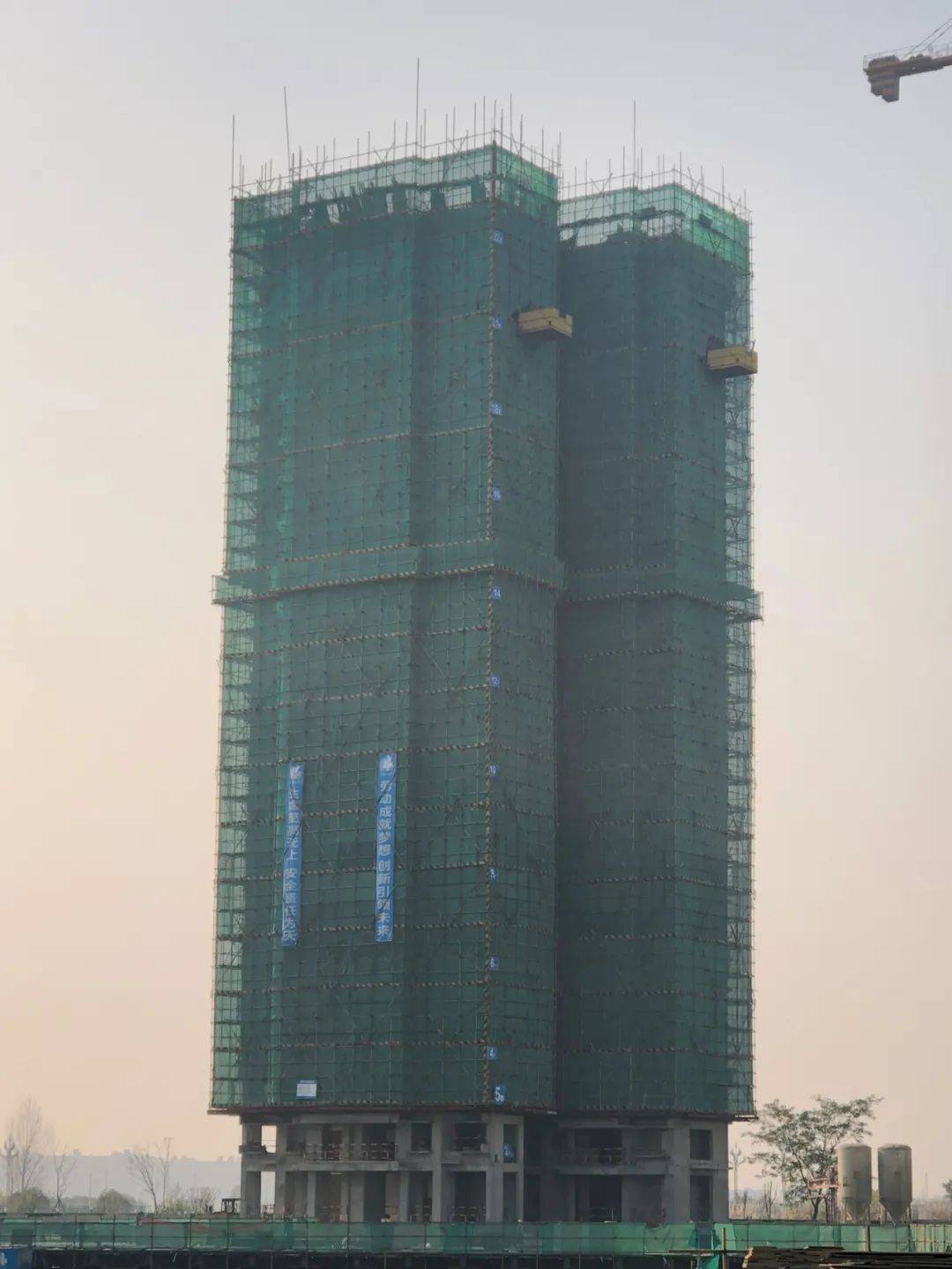

15号楼女儿墙完成,10-26层砌筑完成,23层构造柱浇筑完成,4~18层外墙抹灰完成,8-14层外墙腻子完成,5-13层内墙抹灰完成,4~14层外架拆除;
16号楼屋面机房浇筑完成,砌筑完成,5~18层内墙抹灰完成,4~19外墙抹灰完成,5-9层外墙腻子完成,6~14层外架拆除完成;
24层混凝土完成,4~16层砌体完成,4-7层构造柱管关模完成,15层反坎浇筑;

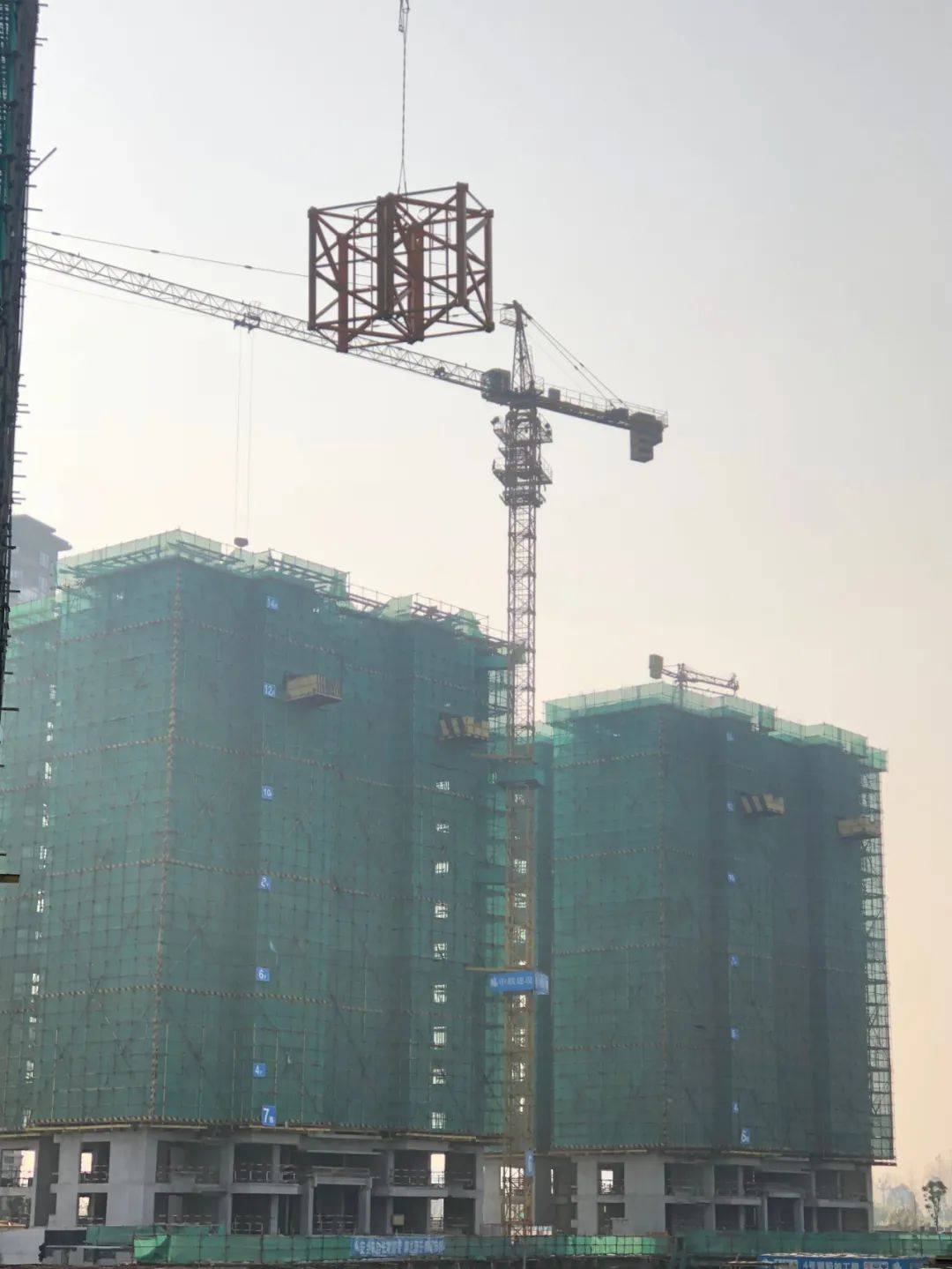

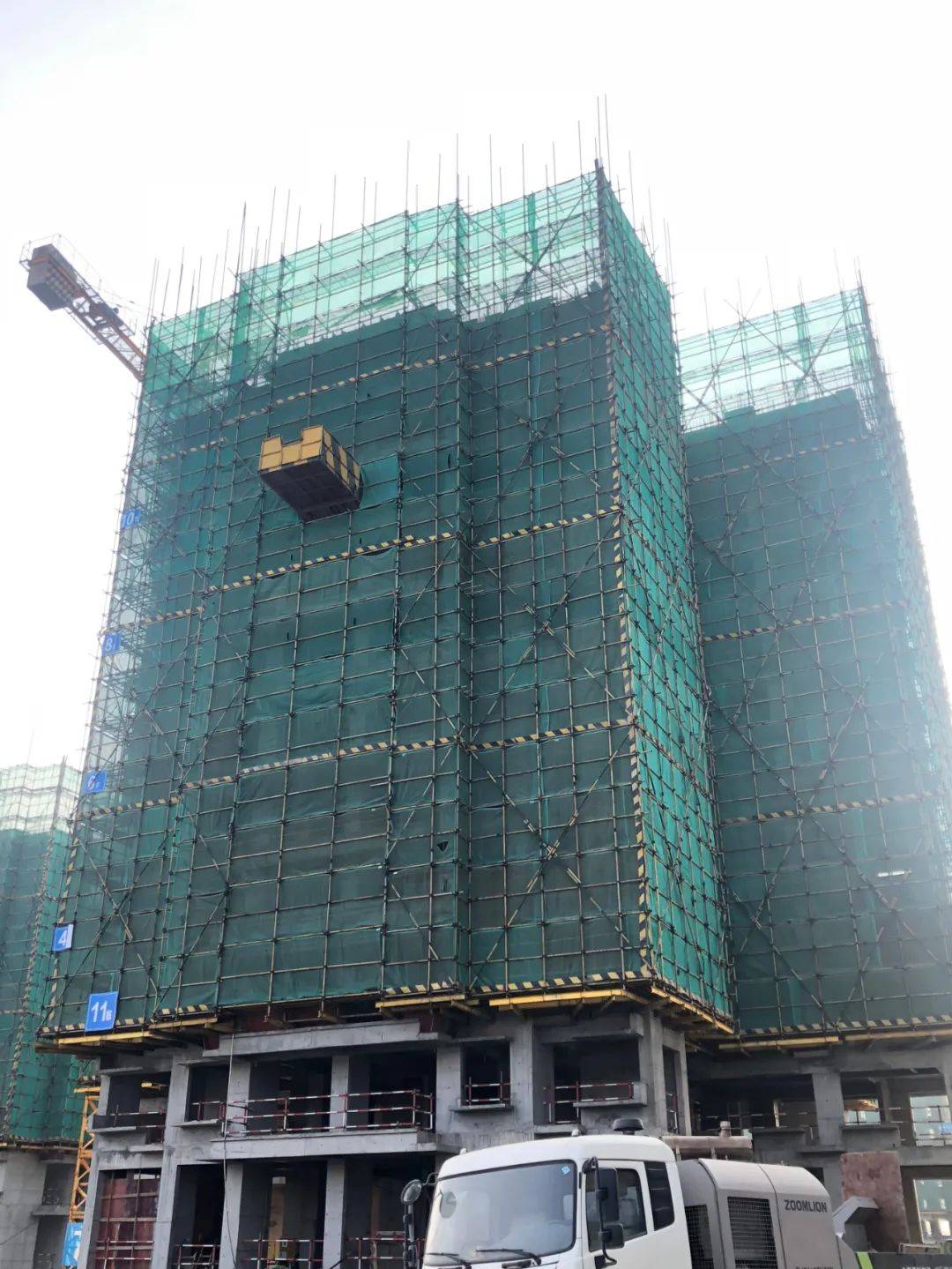

22层层墙柱23层梁板完成60%,因环保原因待料浇筑,4-12层砌体完成,8-12层机电风井管道安装完成;
6号楼14层墙柱15层梁板完成,因环保原因待料浇筑;
7号楼14层墙柱15层梁板完成,因环保原因待料浇筑;
主体9层墙柱10层梁板完成,因环保原因待料浇筑;
11层墙柱12层梁板完成,因环保原因待料浇筑;
